La Provincia desplegará nodos de generación eléctrica temporal desde el 15 de diciembre en seis puntos estratégicos, mientras avanza con obras de infraestructura para reducir la dependencia de soluciones de emergencia.
Ante un verano que promete temperaturas extremas y un consumo eléctrico al límite, el gobierno bonaerense anunció la puesta en marcha del “Plan Verano”, una estrategia diseñada para evitar cortes de luz en los puntos más frágiles del sistema. La Subsecretaría de Energía, dependiente del Ministerio de Infraestructura, confirmó que el operativo se implementará por cuarto año consecutivo, priorizando los municipios donde la red muestra mayor tensión en los picos de demanda.

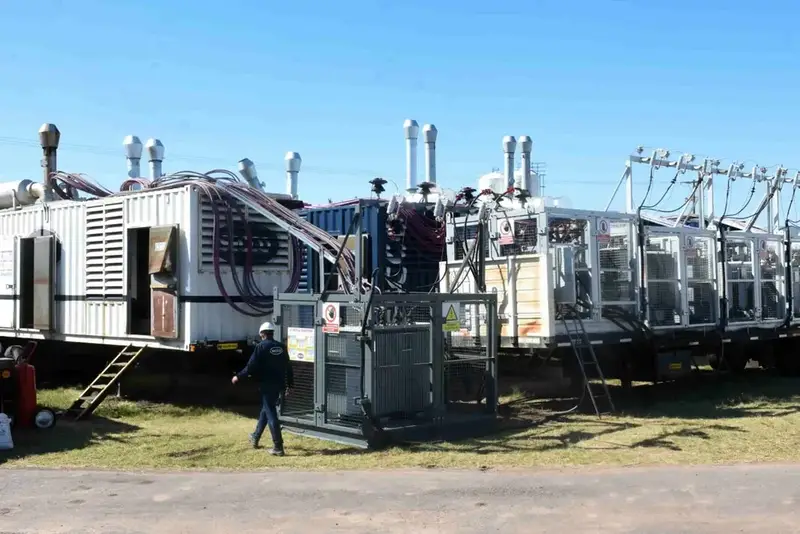

Desde mediados de diciembre se instalarán unidades de generación temporales en seis nodos clave, con impacto directo no sólo en el municipio receptor, sino también en las localidades vinculadas por los corredores eléctricos. Los puntos elegidos incluyen Carmen de Areco (4 Mw), 25 de Mayo (4 Mw), 9 de Julio (4 Mw), Pergamino (5,7 Mw), General Viamonte (4,2 Mw) y Mar del Tuyú (2,1 Mw).
La ubicación de cada nodo busca ampliar el alcance del refuerzo:
-
Carmen de Areco aliviará la carga en Pergamino, Arrecifes, Capitán Sarmiento y San Antonio de Areco.
-
25 de Mayo beneficiará a Bragado y 9 de Julio.
-
9 de Julio dará soporte a Bragado, Carlos Casares, Pehuajó y Trenque Lauquen.
-
Pergamino reforzará Rojas, Junín, Colón y Carabajales.
-
General Viamonte asistirá a Baigorria, Zavalia, Coronel Eduardo O’Brien, Warnes, El Arbolito y Mariano H. Alfonso.
-
Mar del Tuyú sostendrá el corredor atlántico: General Lavalle, San Clemente, Las Toninas, Santa Teresita, Mar de Ajó, Pinamar y Villa Gesell.
La Dirección Provincial de Energía realizó, junto a distribuidoras, cooperativas y municipios, estudios de cargabilidad en redes de alta tensión. Ese diagnóstico permitió definir los nodos críticos y anticipar posibles déficits de potencia.
Infraestructura para salir del parche permanente
El gobierno insiste en que el operativo de emergencia no reemplaza las obras estructurales. Este año, los trabajos de repotenciación en Mercedes y Bragado permitieron prescindir de los generadores móviles en esas zonas, un alivio que en temporadas anteriores parecía imposible.
Además, están en marcha obras de Alta Tensión en Chivilcoy, Guaminí y Quequén, destinadas a transportar energía a mayores distancias con mínimas pérdidas, reforzar la disponibilidad de potencia y aumentar la confiabilidad del suministro.
Cambios definitivos en el mapa eléctrico
Durante 2025 se terminaron obras clave que comienzan a modificar el tablero energético provincial:
-
Nuevas Estaciones Transformadoras en Lincoln y Tres Lomas,
-
Ampliaciones que impactan en San Nicolás, San Antonio de Areco, Saavedra, Mar Chiquita, Mercedes y 25 de Mayo.
Aunque el Plan Verano continúa siendo necesario para la temporada alta, la Provincia asegura que el objetivo es claro: reducir gradualmente los refuerzos temporales mediante infraestructura permanente que evite los apagones recurrentes y estabilice el sistema eléctrico bonaerense.
